motorzeiler Vera - Actualiteit van 2025
Hier geen uitgebreide toelichting of uitleg, maar een kort beeld van wat speelt.
De meest recente ontwikkeling staat bovenaan.

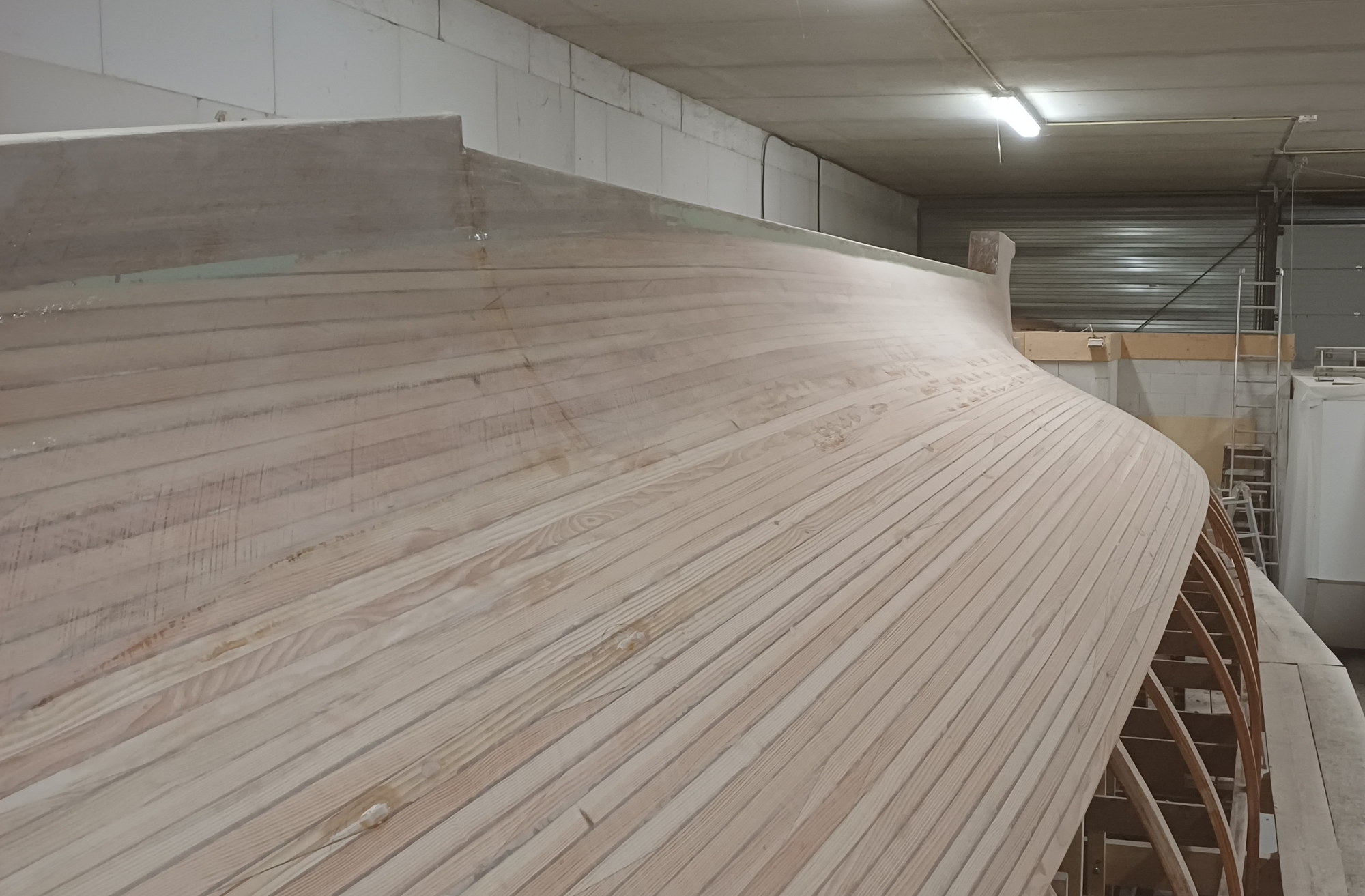

31 december 2025
De stand van zaken aan het eind van het jaar:
- De spiegel, kiel en doodhout zijn geplaatst.
- De romp is een heel eind dicht. Bij het grootspant is er nog zo’n 70 cm te gaan (ca. 18 latten) en bij de boeg nog 30 cm (8 latten). Dit verschil wordt verklaard in een eerdere overweging.
- De eerste 50 cm vanaf de kielbalk is voorzien van een eerste laag glasweefsel met epoxy.
- De rest van de romp is glad geschaafd en geschuurd. Nog een paar kleine geplamuurde oneffenheden moeten geschuurd worden voordat ook hier de eerste glasweefsel op gezet kan worden.
- De binnenkant van de romp is voor 50% glad.
4 december 2025
We hebben aan iedere kant nog 20 latten te gaan. Maar vanwege de bereikbaarheid van de romp dicht bij de kiel stoppen we even met het aanbrengen van latten en gaan we eerst het deel dat nu dicht is afwerken. Dat wil zeggen eerst glad schaven en slijpen. En dan plamuren en schuren zodat daarna de eerste laag glasweefsel aangebracht kan worden.
11 november 2025
Nog steeds bezig met het zetten van latten in de romp. Nog steeds doe ik er op het ogenblik 2 à 3 per week, inclusief alle voorbereidingen.
Aan iedere kant zijn er nog zo’n 20-25 te gaan.
Het lastigste is de aansluiting op de boeg. Daar kom ik in mijn eentje eigenlijk een paar handen te kort. Want de lat moet hier naar binnen en naar boven gebogen, en dan ook nog getordeerd.
15 oktober 2025
Twee nieuwe strips worden samengesteld uit delen die eerder hol-bol gefreesd zijn.
De losse delen worden hiervoor op de grond naast de romp gelegd om de plaats van de verbindingslassen te bepalen, rekening houdend met de plaats van de lassen in de voorgaande strip en de knoesten in de verschillende delen.
Daarna worden de schuine lassen aan alle delen gezaagd en worden de verschillende delen met epoxy aan elkaar gelijmd.
29 augustus 2025
Voorlopig gaan we verder met het maken en plaatsen van de latten. Het plaatsen zelf duurt ca. 3 uur per lat.
Toch plaatsen we er niet meer dan 3 per week.
Want:
- de lijm moet drogen
- de latten moeten gezaagd
- de latten moeten hol/bol gefreesd
- de latten moeten op lengte gemaakt.
22 augustus 2025
Het is tijd om verder te gaan met het plaatsen van de latten in de romp. Daarvoor wordt er eerst een nieuwe steiger gemaakt omdat we nu verder naar de buitenrand van de romp komen.
07 augustus 2025
Na eindeloos meten worden de 14 gaten van 18 mm geboord voor de bouten waarmee later de ballast aan de kiel vastgezet wordt.
14 juni 2025
Het eerste deel van de romp, inclusief de kiel is klaar om bekleed te worden met glasmatten. Terwijl we wachten op de levering van de glasmatten (back order) zagen we een nieuwe set latten op dikte en voorzien ze van een hol-bol profiel.
28 mei 2025
Achter op de kielbalk komt de roerhak, die straks aansluit op de ballastkiel. Deze roerhak wordt opgebouwd van 11 eiken planken van 25 mm dik, die zo opgestapeld worden dat er ook ruimte over blijft voor de schroef.
17 mei 2025
De overgang tussen de kielbalk en de romp wordt glad geschaafd en geslepen zodat later de glasmat hier zonder problemen overheen aangebracht kan worden.
13 april 2025
Hoewel de badkamer nog steeds veel tijd vraagt (zie hieronder 15 februari 2025) nu toch een begin van de overgang van de vlakke kielbalk naar de gebogen voorsteven balk.
28 maart 2025
Tussen de werkzaamheden aan de badkamer door heb ik nog wel een ontwerp voor de ballastkiel gemaakt. Deze ballastkiel (3,4 ton lood) wordt gegoten door M&R Claushuis in Zeewolde.
18 januari 2025
Na het ontwerpen van de opening voor de schroef zijn in de eerste weken van 2025 de vulstukken onder en boven de schroefaskoker samengesteld en gemonteerd. Daarna wordt het doodhout met 25 mm eiken op dikte gebracht.
